屋面变形缝盖板型R-WM是根据图集深化的平基座产品,减少土建处理女儿墙顶部的弯形,高标号砂浆直接找平,注意点是内测高于外侧面30mm。
一、槽口预留及处理.

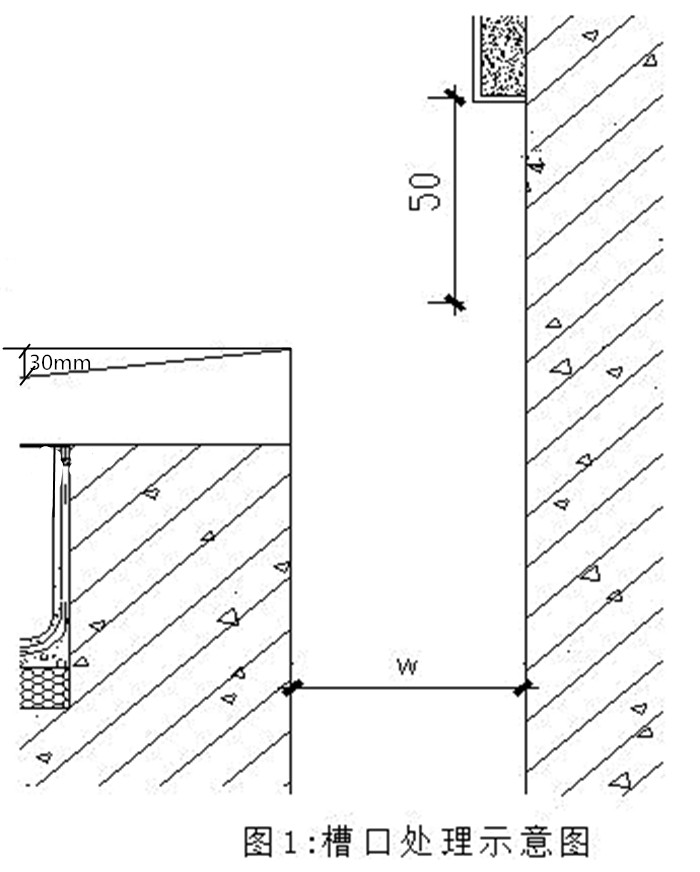

1、槽口预留处理成如图1所示形状、尺寸。图中W为伸缩缝缝宽。
2、保持整条缝的直线度。
3、槽口两边安装基面保持平整、光洁。
4、清除干净缝内杂物及垃圾。
二、贴止水带.
1、将安装基面清理干净。
2、弹线确定止水带贴合位置,止水带与安装基面贴合宽度如图2。

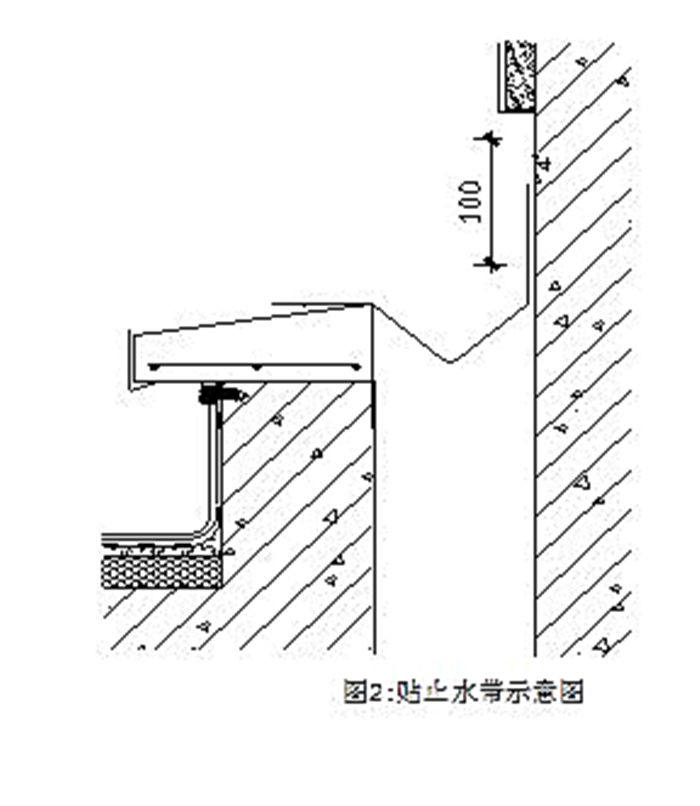

3、在安装基面和止水带两边贴合部位上刷涂基层胶,待其干燥至不粘手时贴合、压平、压实。完成后如图2所示形状。
4、两条止水带连接采用搭接胶对接,接合长度10cm左右。在止水带接合部位上刷涂基层胶,待其干燥至不粘手时贴合、压平、压实。
5、屋面伸缩缝止水带一定要装好排水。一种方法:将止水带连接到外墙伸缩缝的止水带或内层皮条。另一种方法:在止水带上安装落水管。
6、止水带分断可用美工刀划断。
三、安装铝合金基座、止水胶条。
1、摆上铝合金基座,用红漆将基座上孔的位置标记到安装基面上。
2、在标记位置用电锤钻孔,装上8mm塑料膨胀管。
3、摆上铝合金基座,拧上M5园头自攻螺钉。
4、铝合金基座分断可用钢锯锯断或用铝合金切割机锯断。

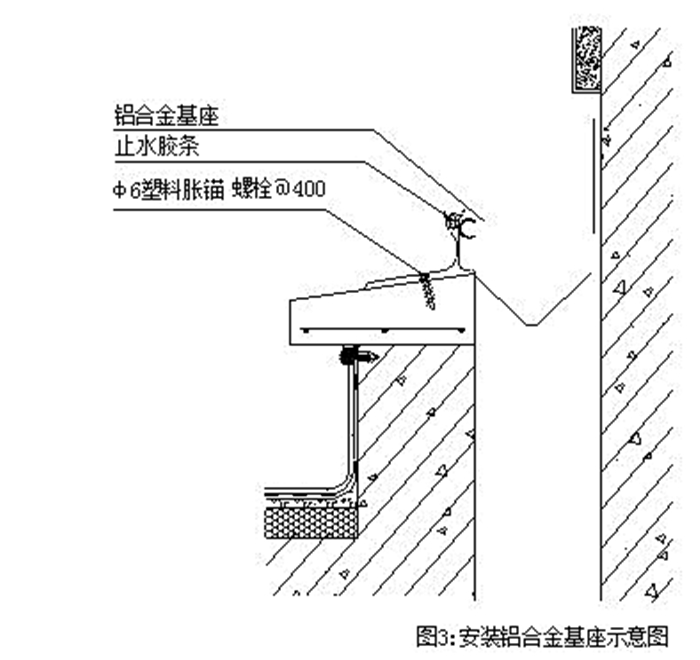

5、将止水胶条的筋套入铝合金基座槽内。完成后如图3所示形状。
四、安装滑杆、盖板.
1、摆上盖板,将滑杆安装位置标记到铝合金基座上。
2、用胶带纸将滑杆初步固定至要安装的部位。
3、摆上盖板,拧上滑杆螺丝。
4、盖板接头处两边对齐。

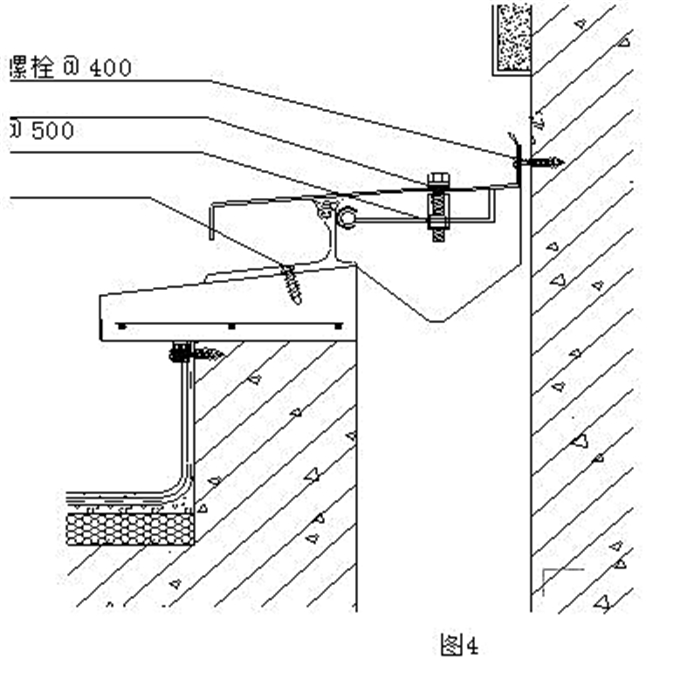

5、在盖板接头处打胶贴上不锈钢封条。封条两边胶水抹平。完成后如图4所示形状。
6、铝合金盖板分断可用钢锯锯断,用铝合金锉刀锉平。不锈钢盖板分断可用角磨机装1mm或2mm砂轮切割片切断再磨平。安装完成如产品图
